Как эффективно применять матрицу RACI
23 апреля 2024

Как эффективно применять матрицу RACI

Как эффективно применять матрицу RACI

Содержание статьи

    Начать бесплатно

    Матрица RACI – инструмент управления, который помогает определить роли, полномочия участников проекта. Он позволяет улучшить коммуникацию, четко обозначить задачи, повысить эффективность, избежать конфликтов. В статье рассказываем, зачем составлять матрицу ответственности, как она применяется в бизнесе и какие подводные камни стоит учесть.

    Подберите программу обучения, узнайте проходной балл и начните учиться бесплатно

    Зачем нужна матрица RACI

    Матрица РАСИ, или матрица ответственности, – это организационная диаграмма, чтобы оптимально распределить обязанности между сотрудниками компании.

    Позволяет эффективно строить бизнес-процессы:

    Определить роли. Помогает разграничить полномочия участников проекта, избежать «размытия ответственности», когда в команде непонятно, кто выполняет задачу, а кто контролирует процесс, оценивает результат.

    • Улучшить коммуникацию. Методика RACI позволяет усовершенствовать способы взаимодействия между подразделениями предприятия, определить, к кому обратиться за конкретной информацией, кто должен донести ее до коллектива.
    • Предотвратить проблемы, риски. Помогает избежать недопонимания, конфликты, минимизирует неясности.
    • Ускорить принятие решений. Усиливает прозрачность в компании, отображает, кто именно выносит окончательное решение.
    • Повысить эффективность управления. Упрощает контроль выполнения задач, обеспечивает продуктивное использование времени, труда сотрудников.
    • Упорядочить информацию. Методика позволяет собрать все нужные сведения о полномочиях в одном месте. Сотрудникам не придется искать требования в чатах, на электронной почте.

    Этот инструмент эффективно использовать в начале проекта, тогда в процессе сотрудники не смогут переложить обязанности друг на друга.

    Из чего состоит матрица

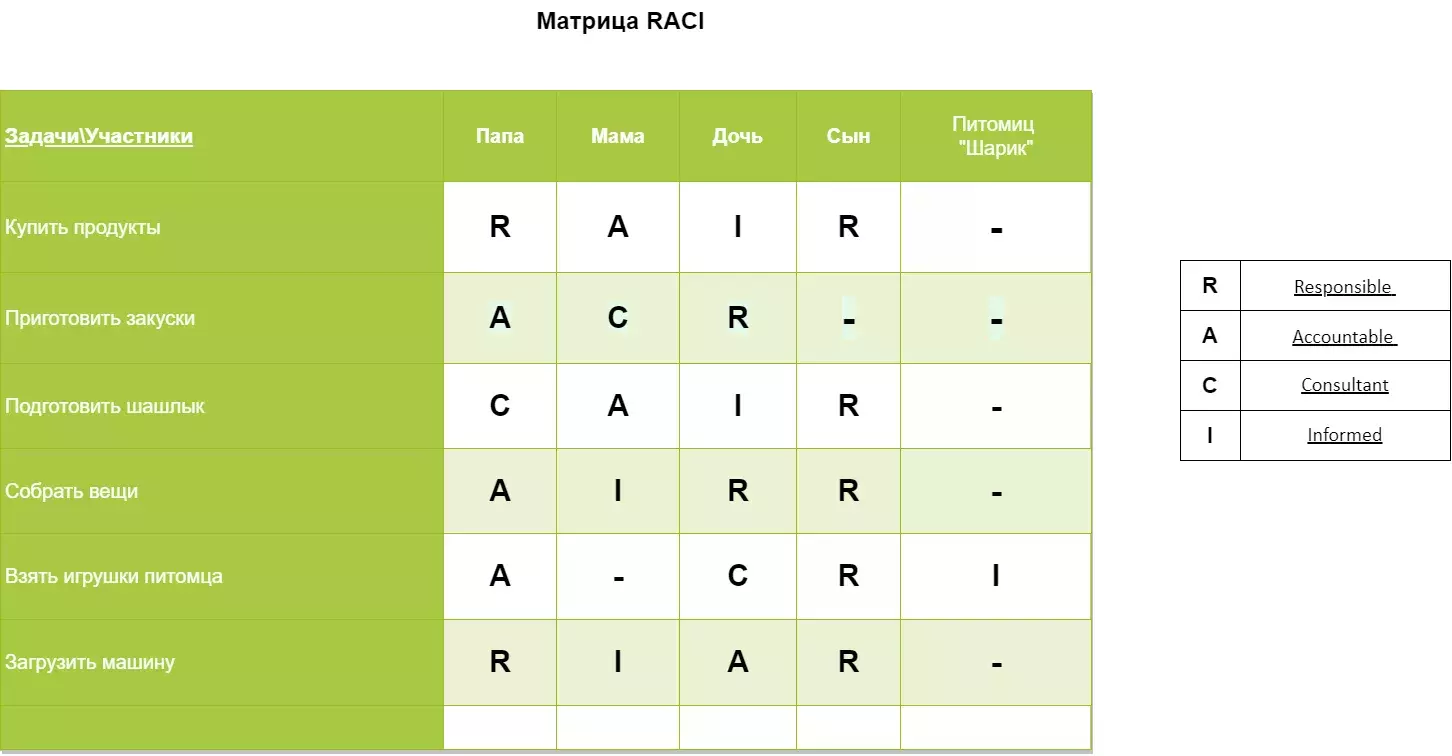

    RACI matrix представляет собой таблицу, где в строках перечислены исполнители, в столбцах – задачи, а на пересечениях указаны буквы, которые отражают роли сотрудников в проекте.

    Расшифровка аббревиатуры RACI:

    • R-responsible. Специалист, который целиком ответственен за выполнение поручения. Если задача объемная, назначают несколько исполнителей или разделяют проект на подзадачу, что более эффективно.
    • A-accountable. Несет ответственность за своевременную реализацию. Контролирует ход работы, но не выполняет ее самостоятельно. Обычно A-сотрудники ставят задачи перед R-исполнителями.
    • C-consult. Проводит консультации по вопросам, в которых обладает компетенцией. Рекомендует, как лучше реализовать задачу, эффективнее распределить ресурсы, решить трудности.
    • I-informed. Отслеживает процесс реализации задачи, так как ее выполнение влияет на работу I-исполнителей.

    В некоторых проектах ролей больше, чем предлагает стандартная модель RACI. Тогда появляются добавочные буквы. Например, в расшифровке матрицыRASCI встречается S-support – помощь одного сотрудника другому. Есть и другое дополнение – RACI-VS, где V-verifier – верификатор, а S-signatory – подписывающий. Эти специалисты оценивают, насколько итог соответствует первоначальным требованиям.

    Матрицу РАСКИ, РА-ВС и другие стоит использовать в крайних случаях. Переизбыток ролей усложняют работу.

    Как создается матрица RACI

    Для построения ролевой матрицы нужно:

    • Шаг 1: Перечислить конкретные задачи, которые нужно выполнить в рамках проекта. Например, проанализировать целевую аудиторию, сравнить цены конкурентов, провести продуктовое исследование.
    • Шаг 2: Выписать по вертикали таблицы имена, должности исполнителей. Например, маркетолог, SMM, копирайтер, дизайнер.
    • Шаг 3: Выбрать наиболее подходящую модель, определиться с ролями. Если одного сотрудника на какую-либо задачу не хватает, можно выбрать RASCI, чтобы назначить помощника.
    • Шаг 4: Прописать роли в каждой ячейке таблицы. Например, дизайнер станет R-участником в создании фирменного стиля компании, копирайтер – S-участником, чтобы помочь SMM-специалисту писать посты.
    • Шаг 5: Согласовать распределение ролей по RACI с руководителем проекта. Чтобы избежать перестановки задач, дополнительных затрат времени, на старте важно согласовать исполнителей и обязанности с начальством.
    • Шаг 6: Распространить таблицу среди сотрудников. Отправить на рабочую электронную почту, корпоративный чат.

    Как применять матрицу RACI в бизнесе

    Построим матрицу ответственности в базовой модели RACI и рассмотрим распределение ролей в проекте на примере отдела продаж.

    Шаг 1: Поставить главную цель проекта. Например, внедрение новой CRM-системы.
    Шаг 2: Перечислить исполнителей – руководитель отдела продаж, IT-специалист, кадровый сотрудник, эксперт на аутсорсе, маркетолог.
    Шаг 3: Выделить этапы проекта и задачи:

    • Определить требования к CRM
    • Настроить систему
    • Обучить персонал

    Шаг 4: Назначить роли и проинформировать сотрудников:

    • Определить требования к CRM:
    1. Responsible: руководитель отдела продаж
    2. Accountable: руководитель отдела продаж
    3. Consulted: эксперт на аутсорсе
    4. Informed: IT-специалист
    • Настроить систему:
    1. Responsible: IT-специалист
    2. Accountable: руководитель отдела продаж
    3. Consulted: эксперт на аутсорсе
    4. Informed: кадровый сотрудник
    • Обучить персонал:
    1. Responsible: кадровый сотрудник
    2. Accountable: руководитель отдела продаж
    3. Consulted: руководитель отдела продаж
    4. Informed: маркетолог

    Шаг 5: Проверить таблицу на наличие ошибок

    Какие есть подводные камни

    Ограничения матрицы:

    • Концентрация на деталях. RACI matrix – это инструмент, который не дает полной картины о количестве задействованных в проекте сотрудников. Можно понять, кто ответственен за роль, но сколько именно специалистов работают над задачей – нет.
    • Масштаб. Чтобы матрица оставалась функциональной, оперативно информировала о поручениях, она не должна быть перегружена мелкими поручениями.
    • Неопределенность C-роли. Модель RACI не указывает, будет консультант подключаться к проекту по запросу или самостоятельно. Нет лица, которое бы контролировало деятельность C-участника.

    При составлении диаграммы RACI стоит учесть:

    • Составляя список задач, сначала выделите этапы проекта, затем разделите их на подпункты. Это поможет не пропустить важные требования.
    • Когда в задаче больше одного R-участника, следует создавать модель РАСИ с дополнительными участниками, чтобы ее польза сохранялась. Иначе может возникнуть путаница и составление таблицы будет бессмысленным. Для задачи нужен только один ответственный, чтобы все члены команды знали, к кому обращаться.
    • Важно, чтобы роль C-консультанта не переходила в роль R-исполнителя. Специалист, обладающий нужной компетенцией, дает советы по выполнению работы, но не берет реализацию на себя.
    • Этапы проекта эффективнее перечислять с помощью глаголов. Например, опубликовать статью, проанализировать статистику, внести правки.
    • Перечислять исполнителей удобнее по должности, чем по имени. Это ускорит понимание таблицы.
    • Разрабатывать matrix нужно группой 4–10 человек. Один человек может допустить ошибки при распределении ролей. Слишком большое количество людей затянет процесс.
    • Лучше не просто оповестить сотрудников об их функциональных обязанностях, а уточнить, согласны ли они с утвержденной ролью.

    Адреса поступления

    ЦФО
    г. Москва, Ленинградский пр-кт, д. 80, корпус Г
    Сокол
    +7 495 800–10–01 8 800 100–00–11
    Подберите программу обучения и начните учиться бесплатно
    Оставьте заявку, и мы откроем бесплатный доступ к вводной части обучения
    1 минута и 6 вопросов,
    чтобы узнать подходящую
    профессию
    Пройдите тест, чтобы узнать, на кого вам лучше учиться
    Начать бесплатно

    Подобрать программу и поступить

    Заполните форму и наш менеджер свяжется с вами
    Подберите программу обучения и начните учиться бесплатно
    Добро пожаловать
    Мы готовы ответить на Ваши вопросы
    WhatsAppTelegramПозвонить
    Уважаемый посетитель
    Если у вас есть вопрос, предложение или жалоба, пожалуйста, заполните короткую форму и изложите суть обращения в текстовом поле ниже. Мы обязательно с ним ознакомимся и в  30 - дневный срок ответим на указанный вами адрес электронной почты.
    30 дней
    * все поля обязательны для заполнения
    Jivo
    DMCA.com Protection Status
